10KV变压器交接试验设备及测试项目

发布时间:2021-08-11 08:36:52 阅读次数: 872次
目前,依据电力行业GB50150-2016《 电气装置安装工程电气设备交接试验标准》电气设备在进行安装过后均需要进行交接试验。因电压等级不同,即使是同样的电气设备所需要检测的试验项目也是

目前,依据电力行业GB50150-2016《 电气装置安装工程电气设备交接试验标准》电气设备在进行安装过后均需要进行交接试验。因电压等级不同,即使是同样的电气设备所需要检测的试验项目也是不一样的,今天我们就介绍10KV变压器试验项目。

10KV变压器属于配电变压器,按类型分又分为油浸式电力变压器和干式试验变压器,类型不一样,在进行试验时标准上又略有区别。 以油浸式电力变压器为例,常规需要进行交接试验的项目主要有如下:

一、10kv配电变压器交接试验测试项目


1、测量绕组连同套管的直流电阻
2、检查所有分接的电压比
3、检查变压器三相接线组别和单相变压器的引出线极性
4、绕组连同套管的交流耐压试验
5、检查相位
以上项目是属于10KV配电变压器进行交接试验的常规项目,进行这些常规项目的测试,固然是需要使用专用的电力试验设备的,下面我们简单的说一说10kv配电变压器检测项目分别对应要使用的试验设备

二、10kv配电变压器交接试验设备

试验项目及对应设备
10kV变压器试验项目 10kV变压器试验设备
• 测量绕组连同套管的直流 • UAZZ-10AE变压器直流电阻测试仪
• 检查所有分接的电压比 • UABC-M全自动变压器变比组别测试仪
• 检查所有分接的电压比 • UABC-M全自动变比组别测试仪
• 绕组连同套管的交流耐压试验 • YDJ油浸式试验变压器、XC系列试验变压器控制箱

三、10kv配电变压器交接试验报告

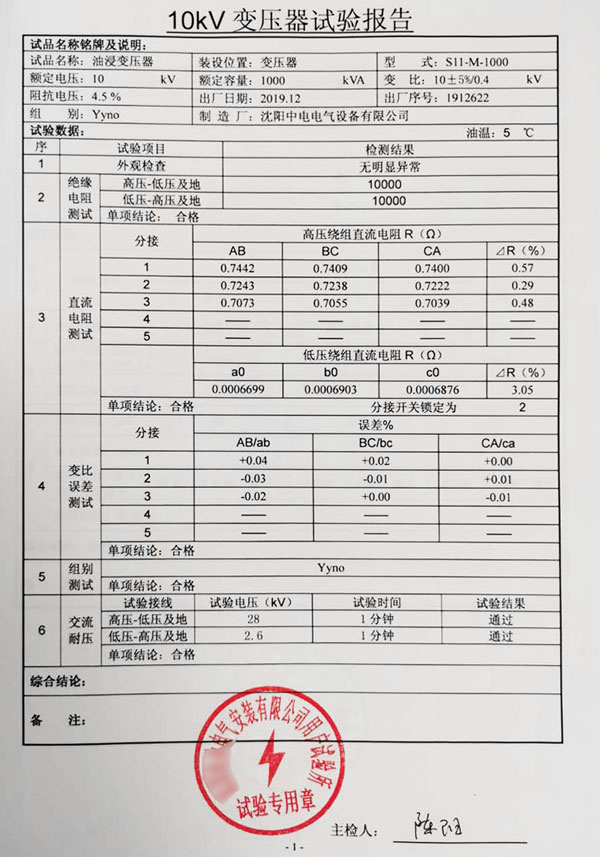

做完以上的检测项目后, 检测单位需要向用户出具此次检测的试验报告, 报告上应体现此次试验的数据记录, 并依据遵循的国家标准给与合格或是不合格的判定,下面我们附上10kV配电变压器试验报告模板供大家参考。
